龙源环保中卫4号机组脱硫脱硝项目通过试运行

来源: 作者:吕同涛 发布时间:2026-02-04 点击量: 字号:

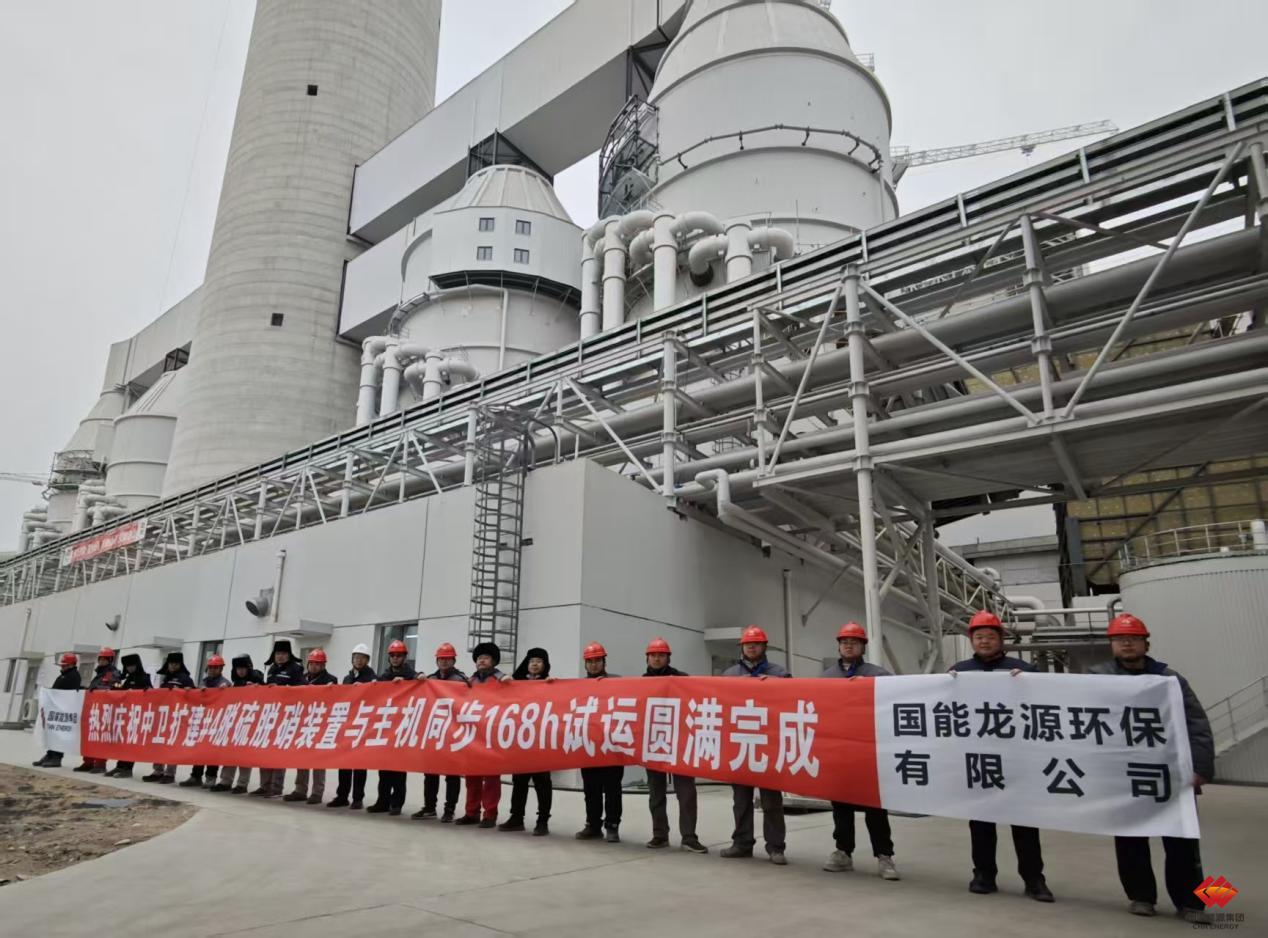

1月29日,科环龙源环保承建的集团公司首个“四机同建”项目——国能中卫发电有限公司4台66万千瓦机组扩建项目4号机组脱硫、脱硝工程顺利通过168小时试运,并交付生产,各项环保排放指标满足环保要求和合同约定。

试运行期间,机组连续稳定运行,脱硫系统所有设备运行正常,功能组启停及仪表、报警、保护投入率100%,烟尘排放浓度平均值3.58mg/Nm³、二氧化硫排放浓度平均值13.7mg/Nm³、氮氧化物排放浓度平均值 19.5mg/Nm³,各项指标均优于技术协议要求且远低于国家超低排放标准。

该项目四台机组同时建设,是龙源环保工程建设史上首次。由于四台机组共用一个烟囱,四台脱硫紧靠烟囱,最近处不足6m,场地空间十分狭窄,施工组织和协调难度较大。为确保项目顺利实施,工程建设管理中心在项目开工前组织专业人员对施工工序进行反复讨论和推演,细化每一台设备、每一个工序的场地条件和施工顺序;在施工过程中积极优化资源配置,采取24小时连班作业或错峰作业,克服场地狭窄、施工难度大、工期紧张、冬季严寒等不利因素,按期完成带电调试、点火通烟和168小时试运各项节点目标,得到建设单位高度肯定,并致函表扬、感谢。

宁夏电力中卫电厂4台66万千瓦机组扩建工程是全国首批“沙戈荒”风光基地——宁夏腾格里沙戈荒能源基地“首批、首座、首台”调峰电源点,建成后将为“宁电入湘”外送通道提供稳定电力和电压支撑,对推进能源清洁低碳转型,拓展东中西部跨区域合作具有重要意义。据悉,该项目同期在建的其他三台机组脱硫、脱硝工程正稳步推进,满足或超前于项目整体进展要求。在后续的工程建设中,龙源环保将继续秉持高标准、严要求的工作态度,乘胜追击,加快推进剩余工程建设和调试任务,确保整个扩建工程如期竣工投产,为地区的经济发展与环境保护做出积极贡献,助力企业在绿色发展的道路上迈出更加坚实有力的步伐。
